王继国的“四天军令状”

  近日,在中油电能热电一公司4号机组大修现场,一个“超标”的数据让所有人的心都提到了嗓子眼:返厂大修归来的4B一次风机电机,其联轴器中心竟高出机械部分1.05毫米,并伴有0.73毫米的下张口。这个“先天不足”的偏差,让常规工艺束手无策,几乎将检修工作逼入死角。

  常规遇阻,工期成本亮“红灯”

  电机落回基础台板后,这个意外的测量结果让制粉班的老师傅们也皱紧了眉头。“最初我们甚至怀疑是百分表坏了,连换了几块新表,结果都一样。”工期紧锣密鼓,电机回装后的窗口期仅有十几天,现场所有人都跟着着急,压力让人喘不过气。按照最直接的思路,若无法通过减垫片降低电机高度,就只能将电机重新吊起,打磨基础台板。但这条路,代价巨大。“一旦选择刨台板,性质就变了,从一个检修项目升级为一个改造工程。”部门负责人武海玉道出了难点,“刨台板需要外协专业队伍,成本高、工程量大,最关键的是——工期绝对来不及!”各专业之间的检修工期环环相扣,一个节点延误,后续一连串的工作计划都将被打乱,机组检修计划时间点必将被迫延后。

  临危请命,逆向思维辟“蹊径”

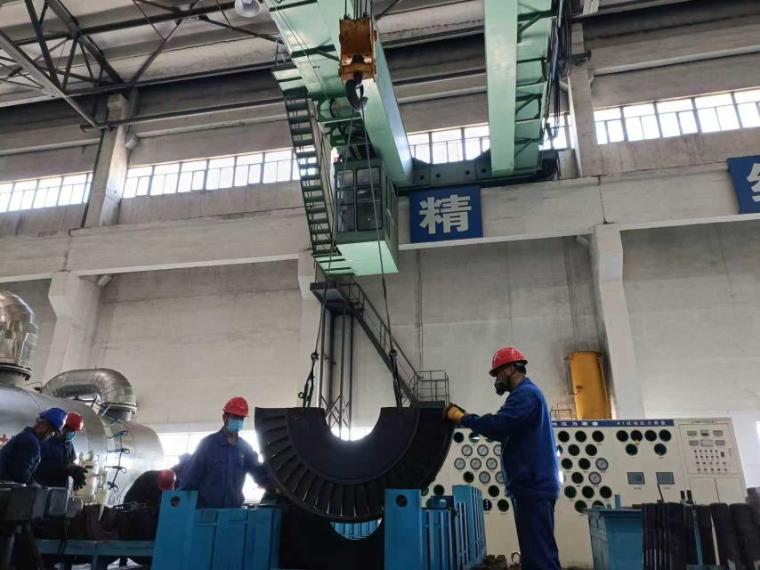

  是知难而退,按“工程”办法办?还是迎难而上,找出检修新路子?就在进退维谷之际,施工负责人王继国向部门专业负责人赵伟辉立下“军令状”:“再给我们最后四天时间!”这四天,是一场与时间的赛跑,更是一场与固有思维的较量。正常只需两三天的找中心工作,他们已耗费多日。班长聂晓路带着大伙聚一起讨论,大胆提出了一个“逆向思维”的解决方案:既然电机降不下来,那就将整个机械部分整体加高! 在获得部门支持后,他们准确测量了风机动、静部分的间隙,用高强度的白钢垫将风机主体垫高3毫米,为调整电机高度对找机械中心提供支撑空间。

  精益求精,千锤百炼磨“标准”

  方案对了路,剩下的便是用耐心和技艺去“磨”出精度。大型联轴器找中心是个不折不扣的精细活,因为双膜片联轴器,每一次加减垫片都需要精确计算,但最终调整时,还是有很大偏差,聂晓路回忆:“哪怕是抡大锤敲击四个电机地脚螺栓的力度不同,最终都可能不符合数据要求。”王继国、刘会庆、王永强等班组成员们轮流上阵,中午扒拉几口饭便立刻回到现场。大家心里憋着劲,嘴上起着泡,手上的活儿却一丝不苟。行业标准要求此型号风机联轴器中心轴向偏差间隙0.1毫米到0.07毫米即为合格,但制粉班对自己提出了近乎苛刻的要求:“我们必须要做到0.05毫米以内,精度提高一点,设备的预期寿命就能延长一大截!”为了生产安全,也为了达到心里的满意度,制粉班提高了检修的“合格标尺”。

  王继国说:“试运时,当时心里很复杂,放心和担心是同在的,放心的是大家都拿出了“家底功夫”,对自己的检修成果也很满意,担心的是有未知的对抗因素,不过,就在风机一次启动成功时,我们突然感觉到,再难、再苦、再累的活,我们也能把它打通。”在这次检修攻坚中,制粉班用四天的“较真”,化解了可能长达数周的工期延误。用“整体加高”的逆向思维,替代了“刨削底座”的巨大成本,不仅在检修记录本上的又填一项合格数据,更为今后工作中“破冰”增加了热电人的勇气。(姚雨鑫 王剑)

相关推荐

潞安化工天脊集团第一时间清雪开辟巡检通道

  12月12日,2025年的第一场雪下得有点大,确实有点厚。风雪中,潞安化工天脊集团(以下简称天脊集团)以雪为令、闻雪而动、下雪必清,主动清扫装置区巡检通道,及时对室外运行设备、仪表设施进行清雪,全...

2025-12-15     中化新网

“三管齐下”保产量

12月15日7时10分,中国石油大庆油田采油二厂第八作业区注采5-7班井长杜春雨就顶着寒风,早早来到井场上。“这口水井昨天刚刚更换完阀门,必须仔细检查这口水井的运行情况。”杜春雨说。

投产!130万吨/年MTO,20万吨/年EVA!

2025年12月10日,联泓格润一体化项目取得关键进展:130万吨/年甲醇制烯烃(MTO)装置和20万吨/年乙烯-醋酸乙烯共聚物(EVA)装置一次投料开车成功,顺利打通全流程并产出合格产品,实现平稳运...

2025-12-15     中国石油和化工

两大国际化工巨头在中国携手,要做这件事

上海化学工业区开发建设30周年之际,巴斯夫与阿科玛在园区内共同启动“四氢呋喃水溶液点对点循环利用合作项目”,以协同创新的方式为行业循环经济建设注入新动能。

2025-12-15     中国石油和化工

技术自主创新,产品打破垄断!浙江这个重大产业项目投产

近日,位于宁波石化经济技术开发区的宁波巨化化工科技有限公司,其全球领先的PDO/PTT一体化装置全线贯通并稳定产出优质产品。

2025-12-15     中国石油和化工

2025中国钛白粉行业年会在成都召开

12月12日,2025中国钛白粉行业年会暨钛化工技术交流会在成都隆重召开。

2025-12-15     河南石化新闻
